CÁC BƯỚC THI CÔNG SÂN CỎ NHÂN TẠO

1. Khảo sát mặt bằng

Đây là khâu đầu tiên để xem xét mặt bằng từ ban đầu, kiểm tra với một số tiêu chí như sau:

  • Diện tích mặt bằng
  • Độ cao so với đất xung quanh
  • Đường vào sân bóng dự kiến
  • Hệ thống nguồn điện
  • Chỗ để xe, căng tin, khu vực nhà vệ sinh, hệ thống thoát nước.

2. Lên phương án, ký hợp đồng và chuẩn bị thi công

Sau khi khảo sát mặt bằng.

+ Thống nhất các phương án thì có những điểm như sau:

  • Chốt diện tích thi công sân bóng
  • Chốt vị trí cửa ra vào, vị trí nhà để xe, căng tin, nhà vệ sinh, mương thoát nước, vị trí cột đèn …..
  • Chốt chất lượng cỏ nhân tạo thực hiện và chất lượng các sản phẩm tại sân bóng
  • Chốt tiến độ thời gian, ngày kết thúc hoàn thiện sân bóng.

+ Ký hợp đồng: dựa vào thực tế của 2 bên để chốt theo mẫu có sẵn.

+ Chuẩn bị thi công: có những việc chuẩn bị như sau

  • Chuẩn bị nhân sự triển khai
  • Đặt cỏ nhân tạo
  • Đặt các vật tư khác. Dưa theo hợp đồng
  • Chuẩn bị chỗ ăn nghỉ cho nhân sự
  • Chuẩn bị máy móc thi công liên quan.

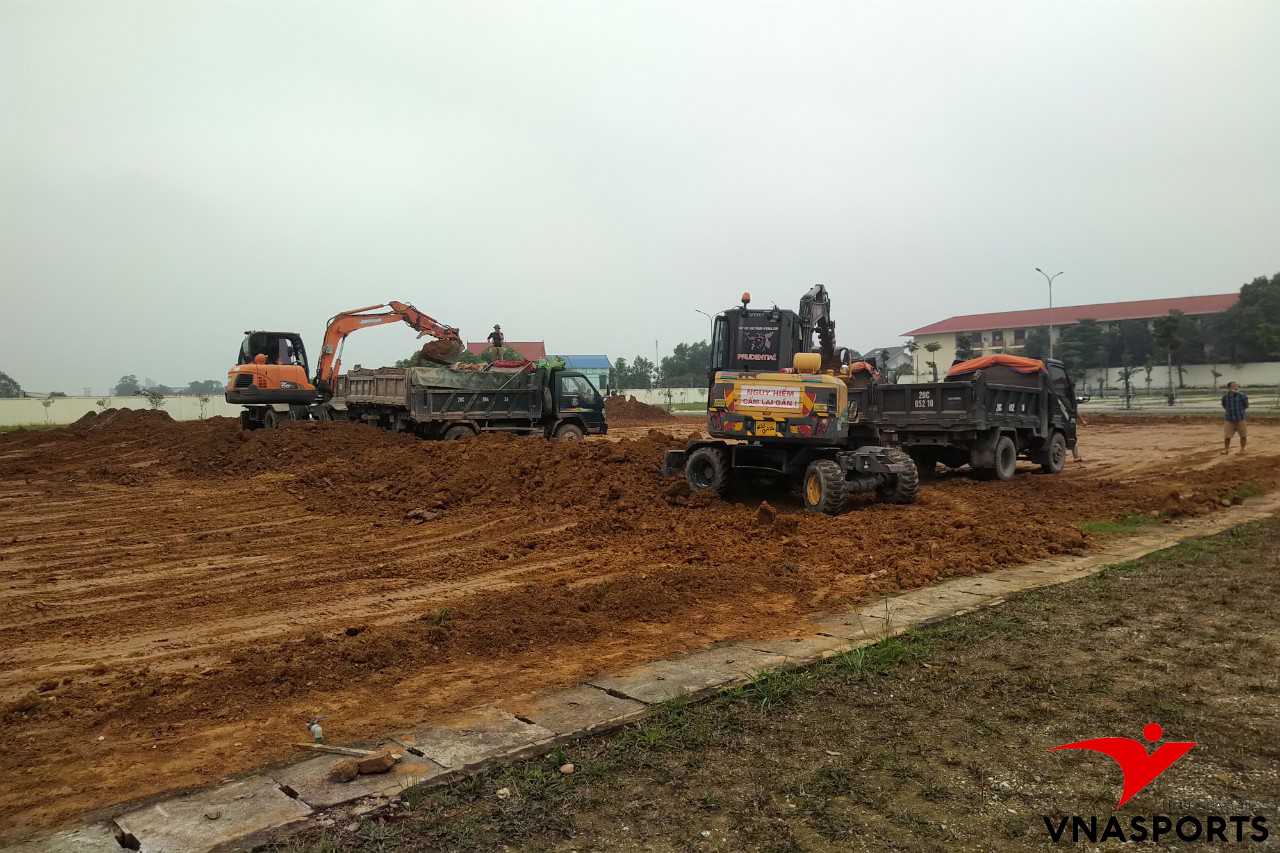

3. Cải tạo đất, đo cốt và xử lý đất

Là bước đầu tiên của quá trình thi công chính thức với yêu cầu thòi tiết khô ráo để cải tạo đất

  • Đo cost đất chuẩn theo bản vẽ.
  • Múc đào đất và đổ đi chỗ khác, đảm bảo cao độ của mặt đất. Đào xong lại đo lại cao độ của đất thật chuẩn.
  • Thời gian cải tạo dự kiến 3-5 ngày.

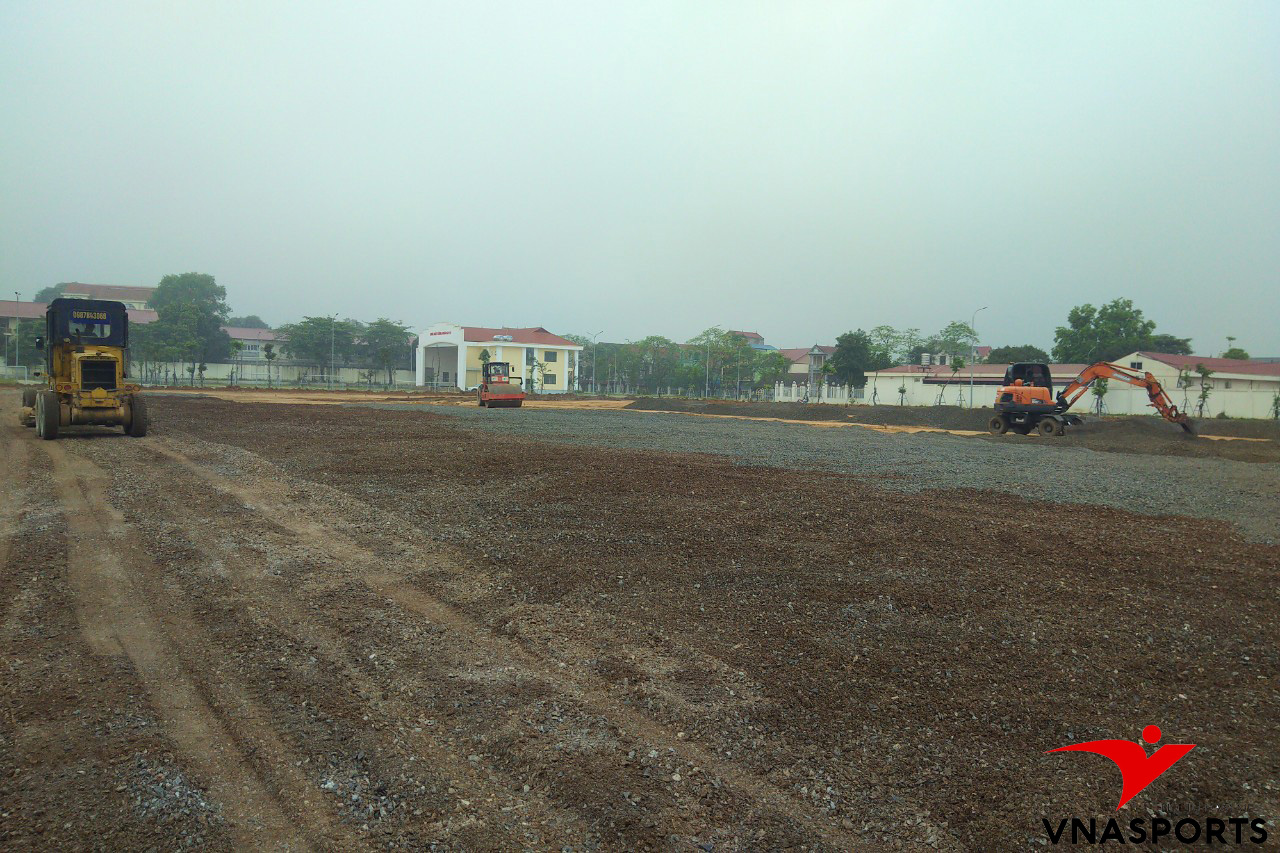

4. Đổ đá Base và đá mạt

Sau khi có cao độ đất và lu nền xong. Sẽ đến giai đoạn đổ đá

  • Đổ đá base: có đá base lọa 1 và loại 2 thì giá chênh nhau 30.000-50.000 VNĐ/1m3 tùy địa lý khu vực. đá base đổ khoảng 7-10cm chiều cao theo diện tích sân.
  • Đổ đá base xong tưới nước làm kết chặt đá base với phần đất bên dưới.
  • Đổ đá mạt lên phần đá base dày 3-5cm. Đá mạt cũng có chất lượng loại 1 và loại 2 giá chênh nhau 30.000-50.000/1m3 tùy vào địa lý sân bóng.
  • Thời gian hoàn thiện đổ đá base và đá mạt từ 3-5 ngày thi công đảm bảo.

5. Xử lý hệ thống công trình phụ

  1. Thi công nhà vệ sinh

Nhà vệ sinh hoặc khu vực vệ sinh làm đơn giản tùy thuộc vào diện tích sân, thông thường khu nhà vệ sinh cơ bản gồm:

  • Có 2 cửa ra vào. 1 cửa có bệt và thường cho phụ nữ. 1 cửa dành cho đàn ông.
  • Thời gian đào móng và bể phốt: 2 ngày.
  • Thời gian xây trát lên phần mái: 3 ngày
  • Thời gian lắp tôn hoặc mái che, hệ thống điện nhà vệ sinh: 3 ngày tiếp theo
  • Hiệu chỉnh cuối cùng: 1-2 ngày tới.
  • Dự kiến nhà vệ sinh từ 8-10 ngày làm việc.

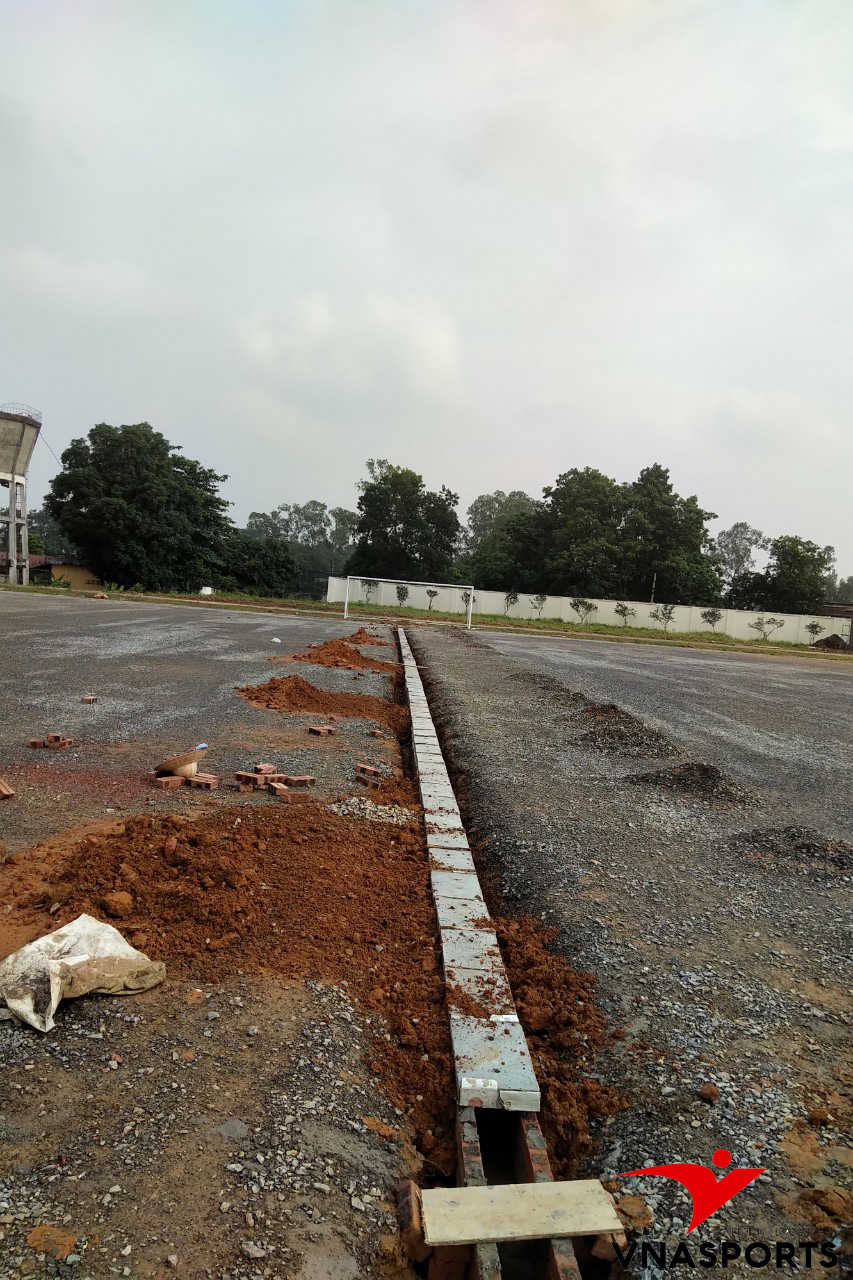

  1. Thi công hệ thống thoát nước

Hệ thống thoát nước có đặc điểm và triển khai như sau:

  • Hê thống bao quanh sân bóng. Có mương nước kích thước cao 35cm. rộng 40cm, sâu 40cm hoặc hơn tùy diện tích số lượng sân.
  • Mương thoát nước bằng bê tông hoặc bằng gạch, thi công từ 5-7 ngày. Tùy số lượng sân và cấu trúc địa bàn thực tế.

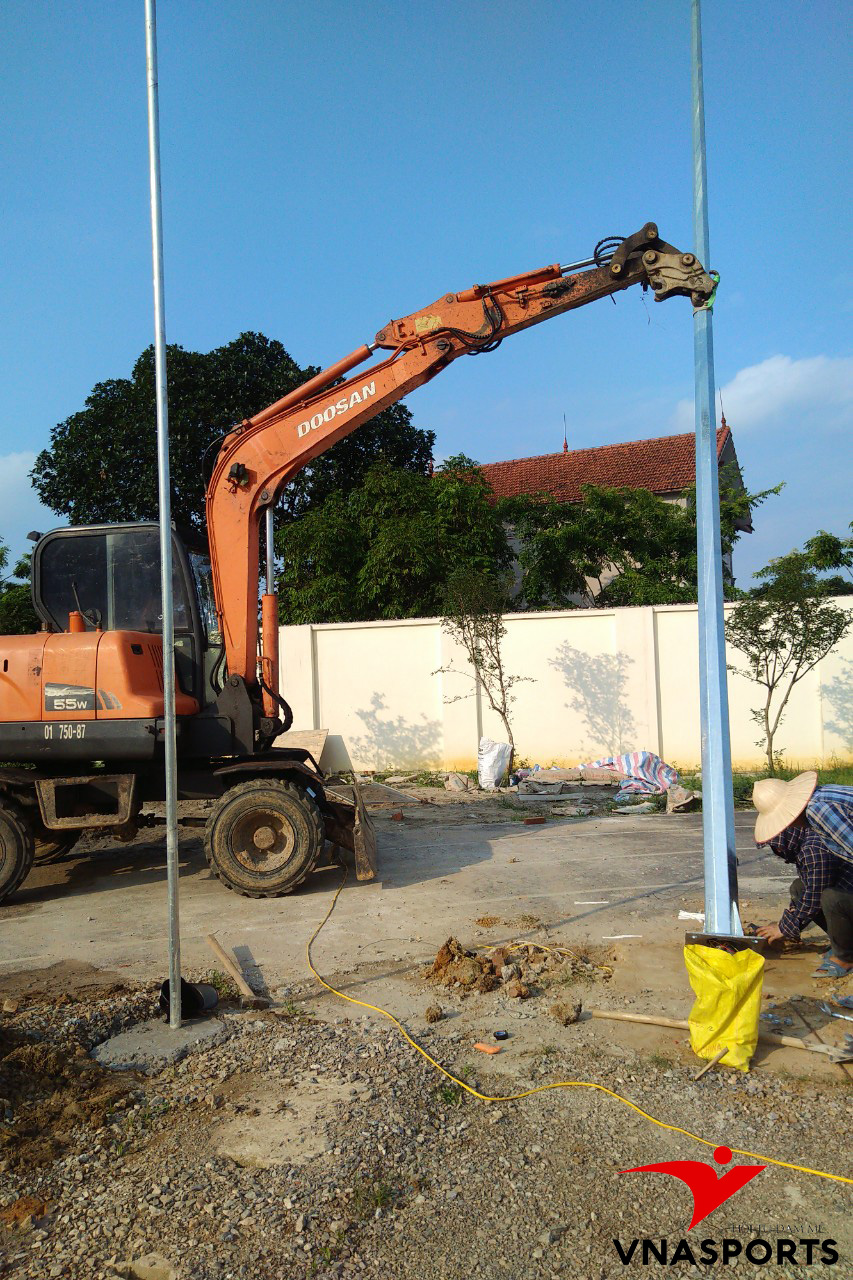

  1. Thi công cột điện
  • Thông thường cột điện cao 9m hoặc 10m, chất liệu bằng sắt hoặc bê tông.
  • Hố cột điện thông thường sâu 70cm – ngang 50cm – rộng 50cm. Trên 1 cột điện có hệ thống 4 bộ bóng đèn 200W - 400W tùy yêu cầu chủ đầu tư.
  • 1 sân bóng có 4 cột điện bao quanh, các sân khác sẽ được bố trí số lượng theo thực tế cho phù hợp
  • Cột điện để sau điểm phạt góc tầm 2m và làm điểm quây lưới quây sân.
  • Thời gian thi công cột điện dự kiến 5-7 ngày làm song song với các việc khác.

  1. Thi cộng hệ thống điện của sân
  • Hệ thống dây cáp nguồn điện và nối nguồn điện tổng: tùy thực tế sân và bản vẽ
  • Hệ thống dây dẫn điện lên các bóng đèn cột điện, dây diện nhà vệ sinh và khu căng tin. Tất cả có attomat riêng từng khu vực.
  • Các dây điện làm theo bản vẽ
  • Thời gian thi công hệ thống điện: 2 ngày.

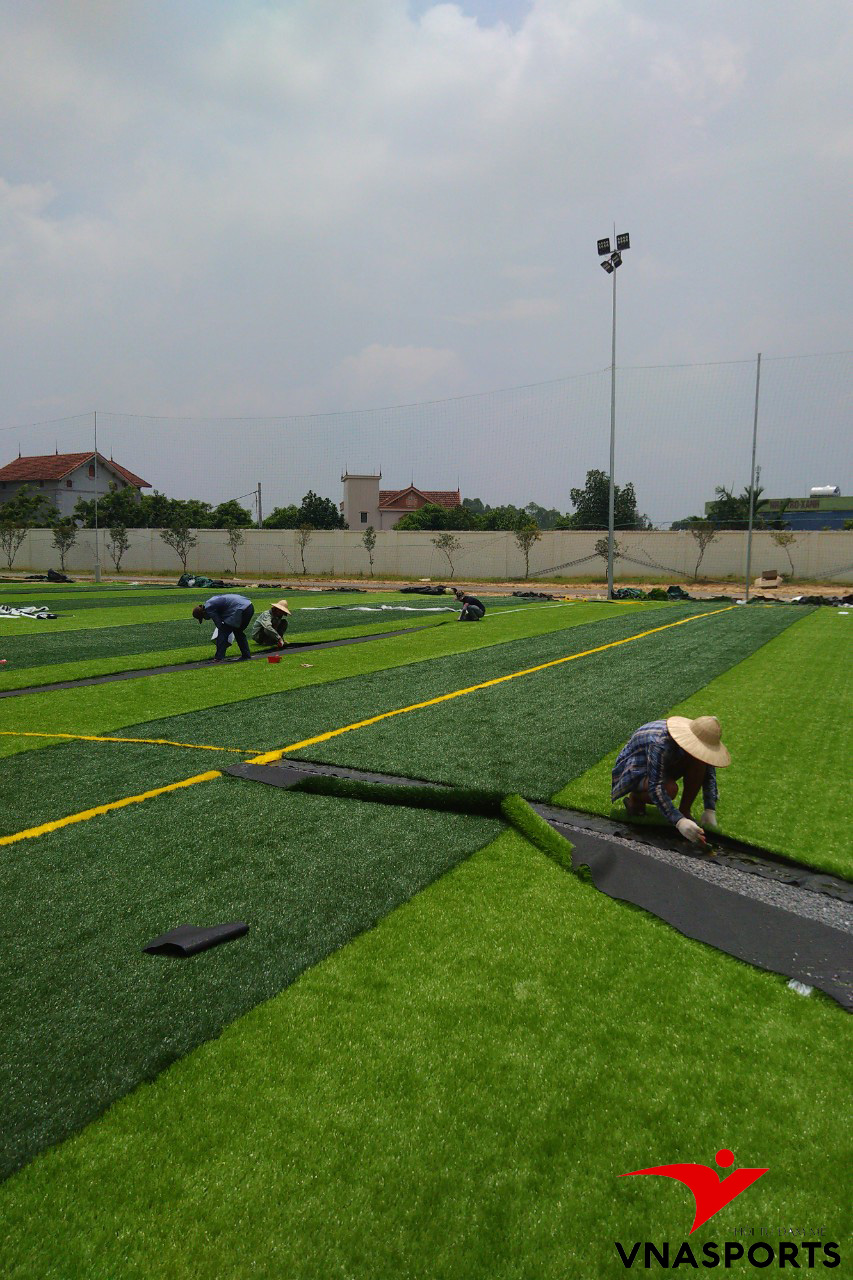

6. Phủ cỏ bề mặt

  • Cỏ có 2 màu xanh xen kẽ cơ bản
  • Cỏ cao 5cm, thông số kỹ thuật tùy thực tế chọn lựa của khách hàng.
  • Cỏ được rải theo sơ đồ bản vẽ.
  • Lấy bạt và keo dính để nối các điểm cuộn cỏ lại với nhau
  • Đường cỏ line trắng là đường biên, khu cầu môn, khu giữa sân … được để đúng vị trí và dùng keo và bạt dính lại. Đường line cỏ trắng rộng 10cm, thông số cỏ giống như thông số của cỏ trên sân.
  • Sau khi dùng keo và bạt và đường line xong thì rải cát dày 2,5cm lên mặt cỏ và dùng máy cào cho cát xuống chân cỏ
  • Sau đó dùng lớp cao su sân cỏ, dày 1,5cm rải lên trên lớp cát và cào xuống cỏ.
  • Thời gian hoàn thành lớp cỏ là 5-6 ngày.

 7. Hoàn thiện hệ thống lưới quây, làm khung thành

  • Gôn sân 7 thì được làm kích thước dài 3,3m-3,6m. cao 2,2-2,4m. rộng 1,5-1,8m tùy diện tích sân cỏ sẽ làm kích thước gôn phù hợp
  • Lưới quây là lưới dù PE nhân tạo, đan mắt 14cmx14cm hoặc 10cmx10cm. Lưới cao 8M từ đất lên, trong đó 2m dưới dùng lưới tốt với nguyên liệu nhập nước ngoài để chống nước bắn , tàn thuốc, va chạm lưới dẫn đến nhanh hỏng. Phần 6m trên dùng nguyên liệu trong nước.
  • Lưới quây quay quanh cột điện làm điểm tựa, có cáp và tăng đơ để giữ mặt lưới.
  • Thời gian thi công lưới quây dự kiến 2-4 ngày.
  • Sau đó lắp lưới gôn vào là hoàn thiện sân bóng theo yêu cầu.
